印象百货:主楼幕墙玻璃安装完成总量的70%;主楼内墙抹灰完成

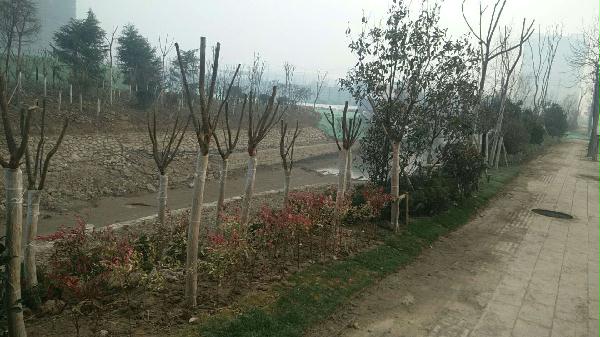

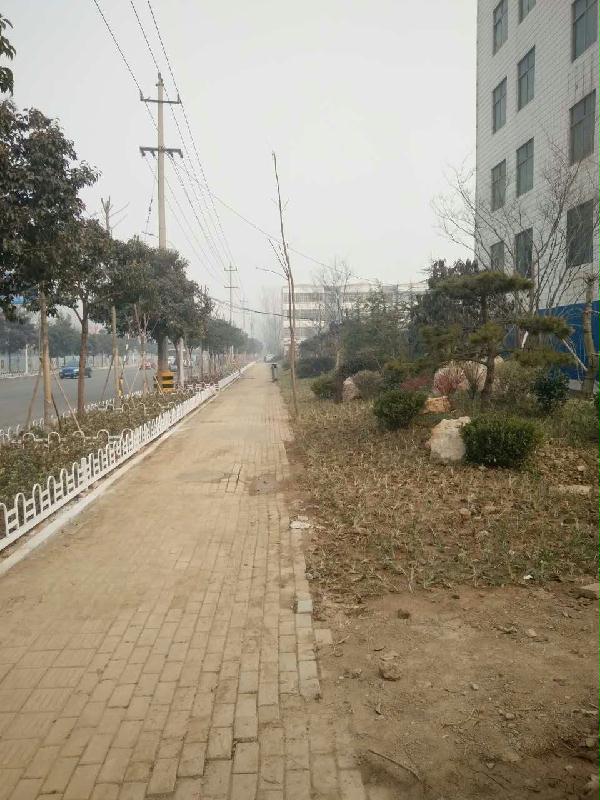

百兴街绿化:苗木栽植完成、进入养护阶段

运河铂金湾:六号楼主体验收完成,开始抹灰,1号楼开始基础施工地下室打桩

东城消防站:工程已完工

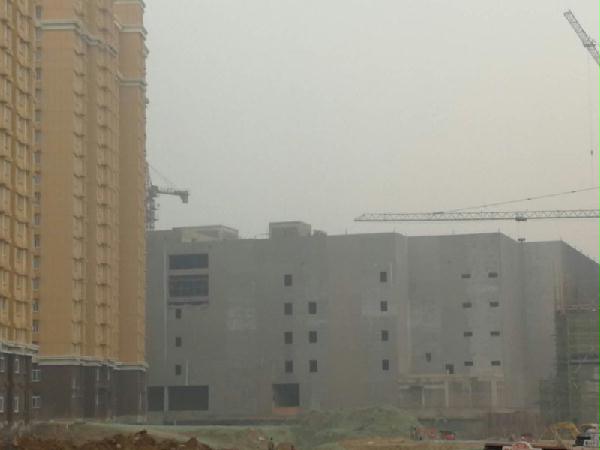

贵和购物中心:五层混凝土养护中
桂花苑:仍未复工

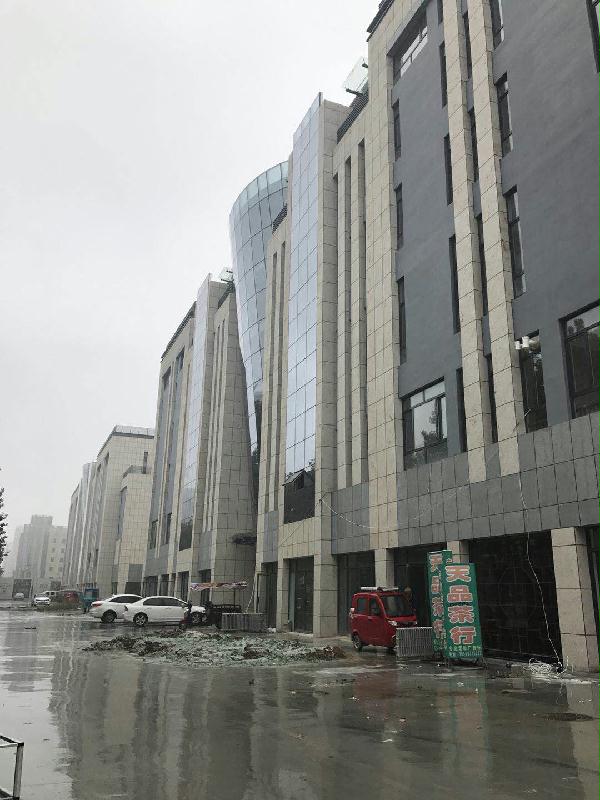

金都尚城:外墙真石漆完成98%,正在进行玻璃窗、百叶窗及空调栏杆安装

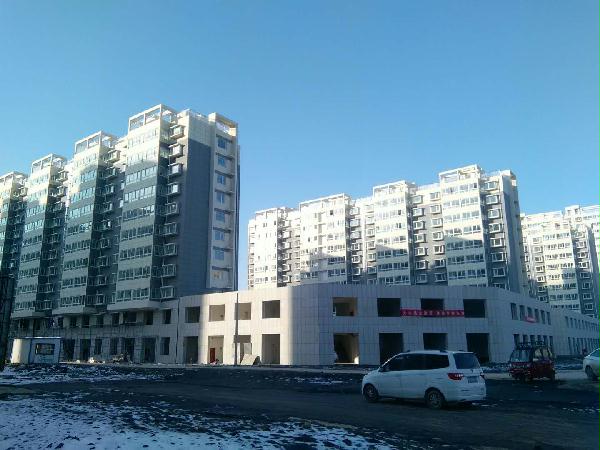

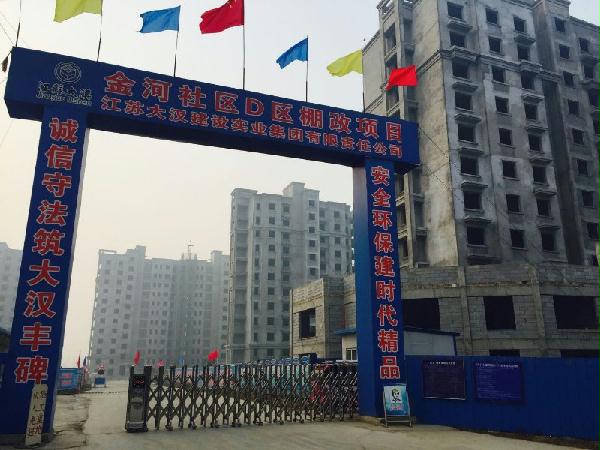

金河社区D区:1-7号楼10-11层正在垒砖,安装窗框
金河社区一期:工程已完成

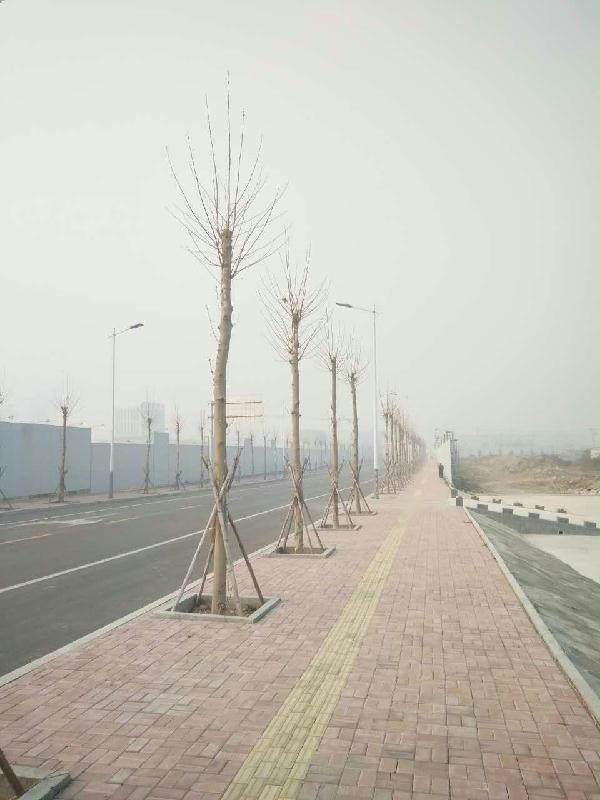

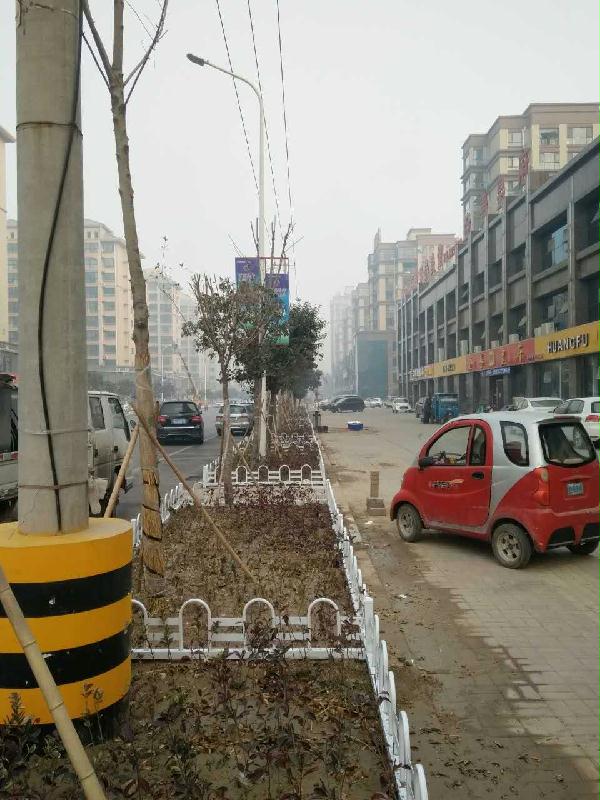

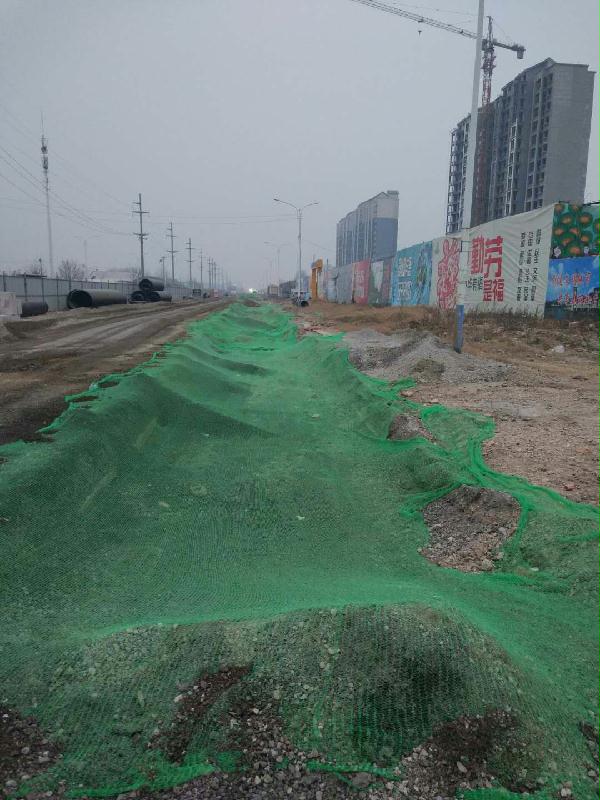

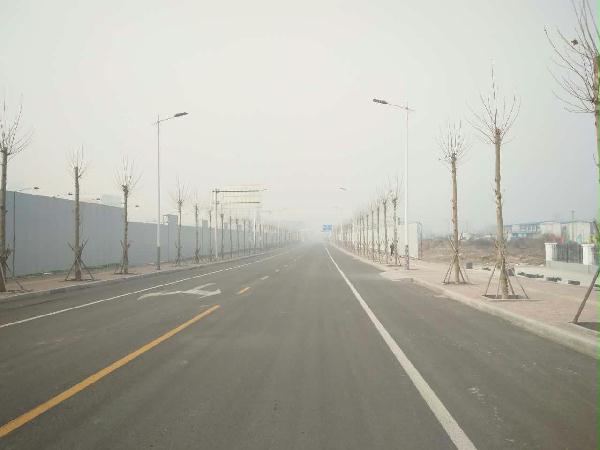

金山街绿化:文峰路—惠民路路段行道树正在落实苗源。
锦绣路绿化:工程已完工

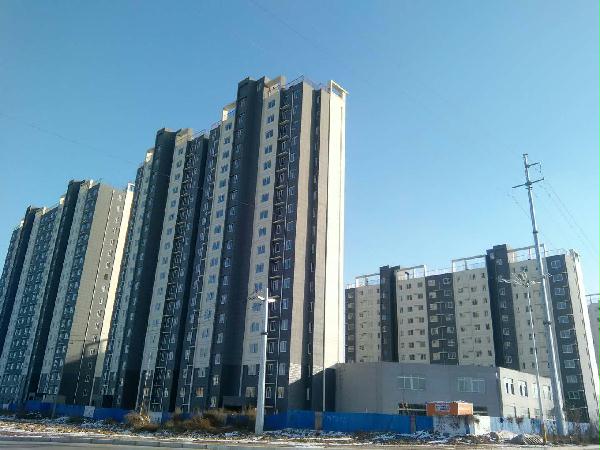

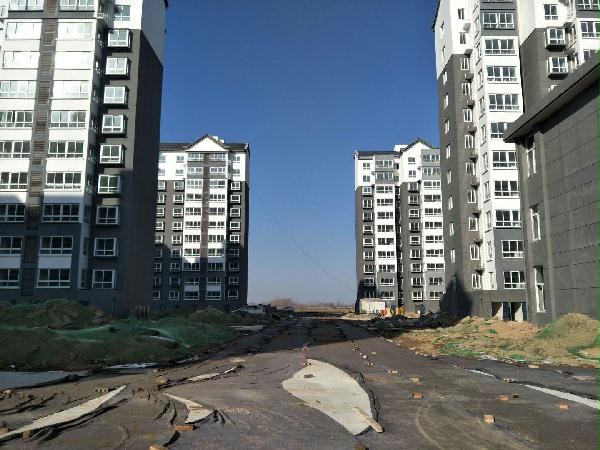

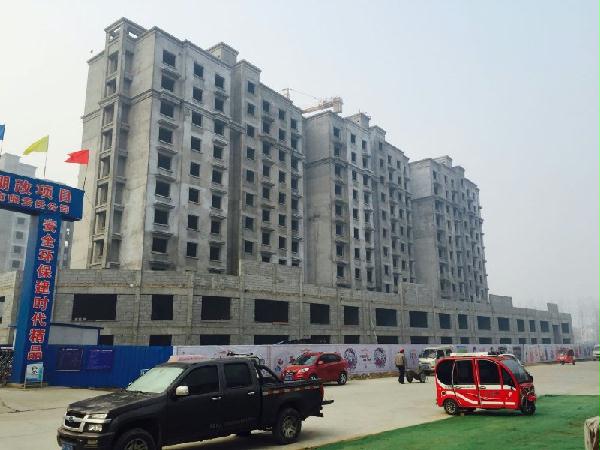

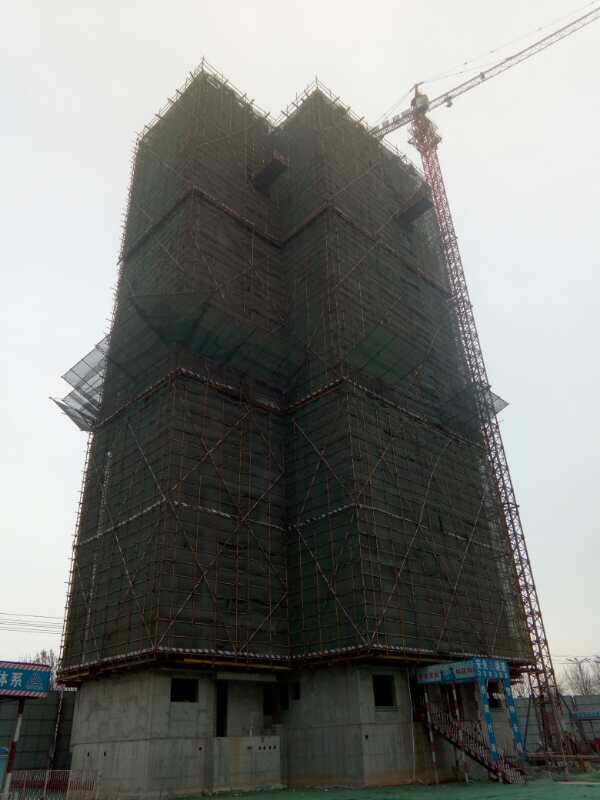

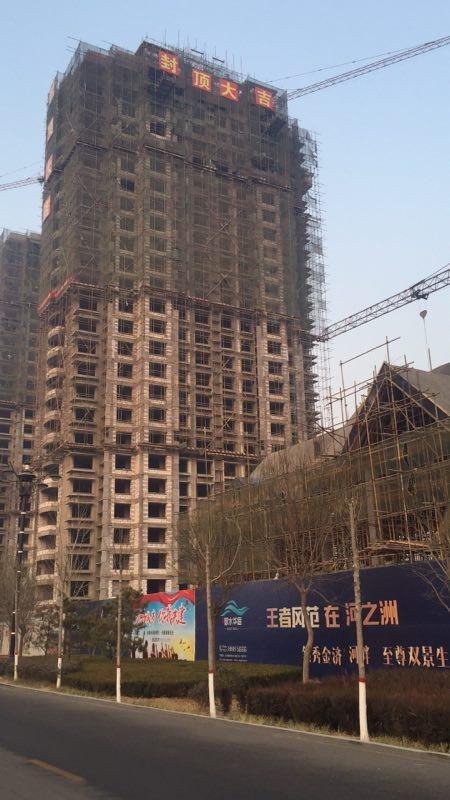

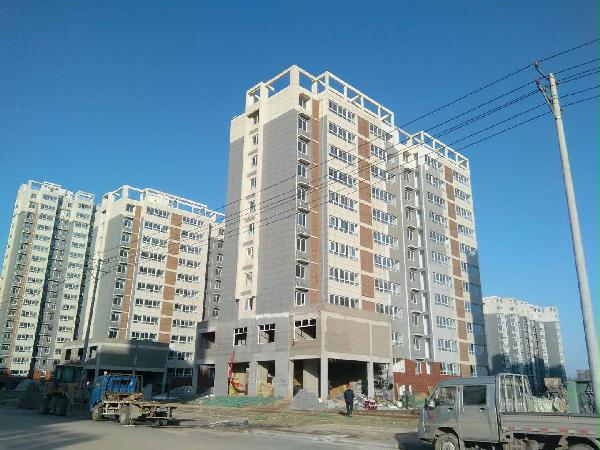

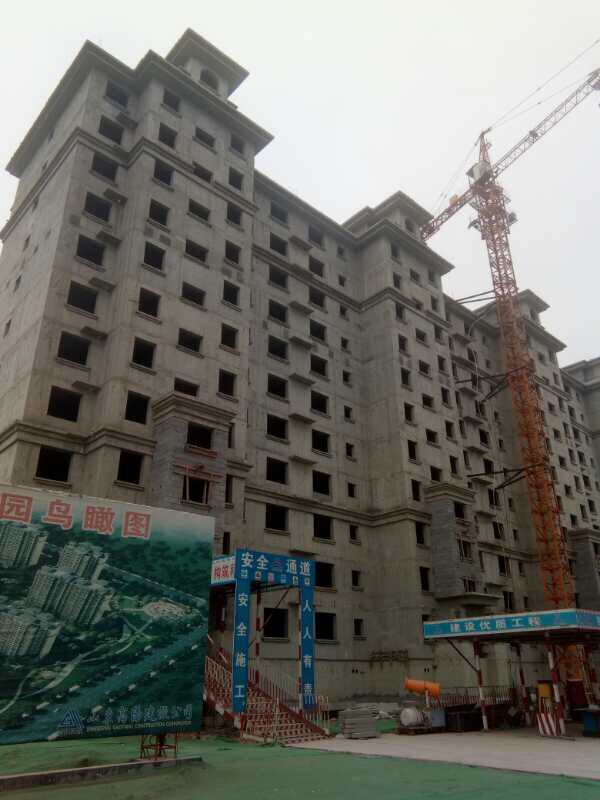

郁金香:10#、11#、12#、15#、16#、17#楼已成到顶楼封顶。地下车库开始建设至30%
园林绿化光明路:工程已完成
和谐花园; 6#楼:16层梁板梯钢筋绑扎完成,7#楼:机房屋顶钢筋绑扎完成。
4#楼14层梁板梯模板安装,5#楼13层梁板梯模板安装完成

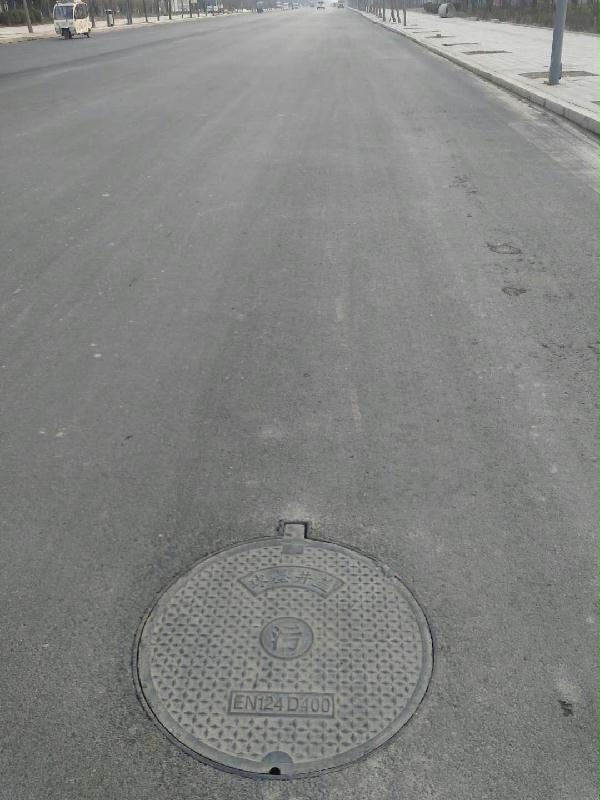

城区雨污分流:金城路铺设管网约2公里;新华路铺设管网约1公里,并修筑泵站
李海社区:目前正全力进行工程收尾施工

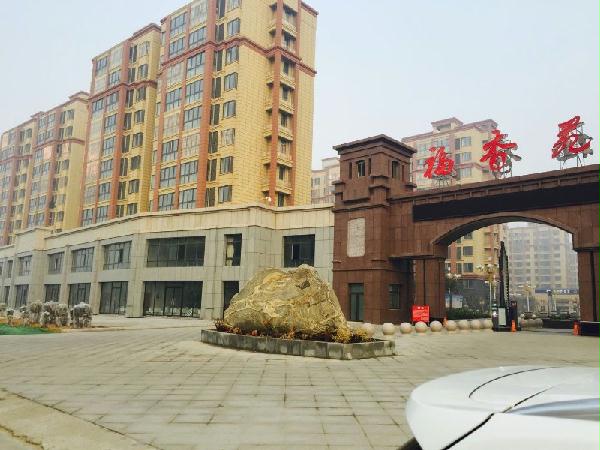

莱河社区一期:南区七栋楼已经上房。5栋楼外墙真石漆,地面、窗户安装、三小间防水、
室内穿线、电梯安装已基本完成,正在进行入户门安装。
莱河社区二期:北区五栋楼中,5栋楼内外墙抹灰、窗户安装,地面、外墙真石漆、
入户门安装施工中,水暖及室内穿线正在进行,电梯已经进场准备施工。
石店、何楼社区:工程基本完成,已完成选房
莎岭二期:11#、12#、13#楼内外墙准备刷漆、安装窗扇,20#楼外墙砖基本完成,
准备做室内水泥砂浆地面。69#楼主体待验,已完成选房。

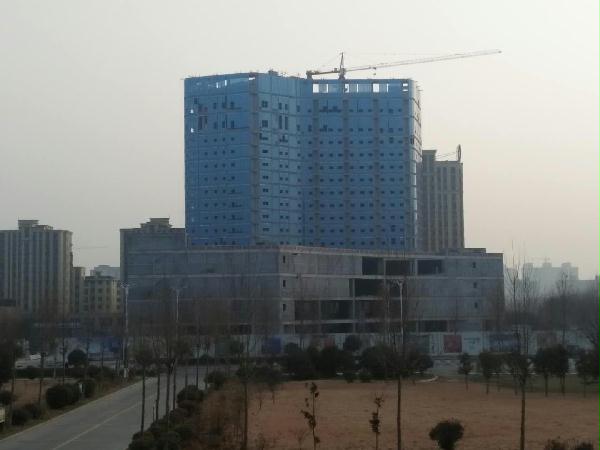

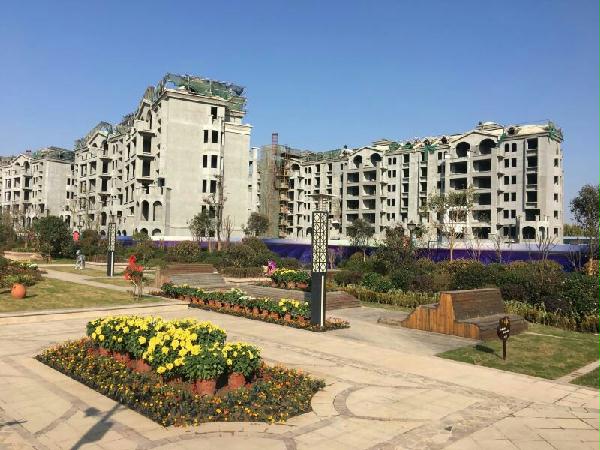

金龙湾文化商务区: 文化艺术中心室内外管网已完成,A区主体已完成,正在进行室内外配套施工。

文化路绿化:工程已完工。
官庄社区一期:已完成选房
司马社区三期:6栋楼主体全面完工,等待验收;5栋沿街门面主体完工,正在抹灰。
水云台:工程已全面完工

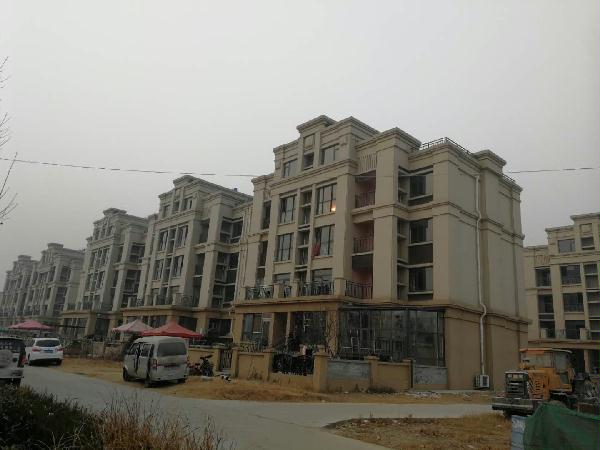

御水华庭:多层四层主体完成,小高层主体完成;高层六层主体完成,正在进行内外墙抹灰施工。 |
