2017年12月份工业在建重点项目形象进展

发布日期:2018-01-02 发布人: 县委县政府督查室 访问次数: 字号:[ ]

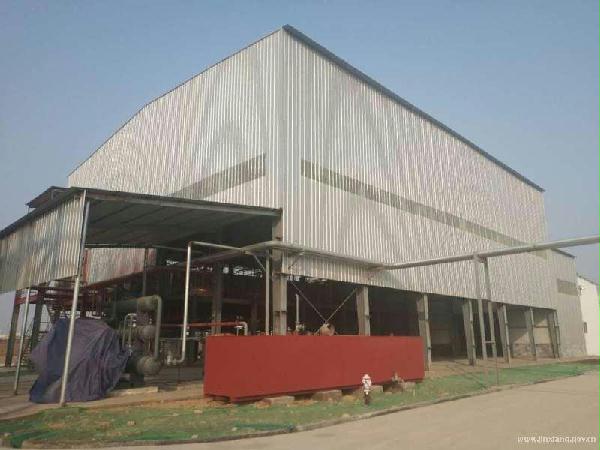

物竞新材料:厂房、仓库正在建设,设备已订购,待安装。

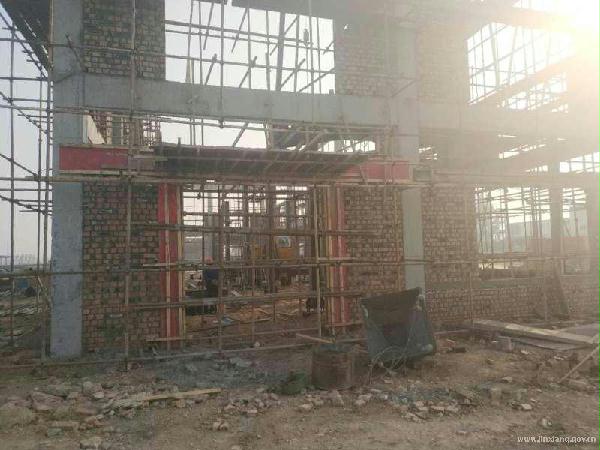

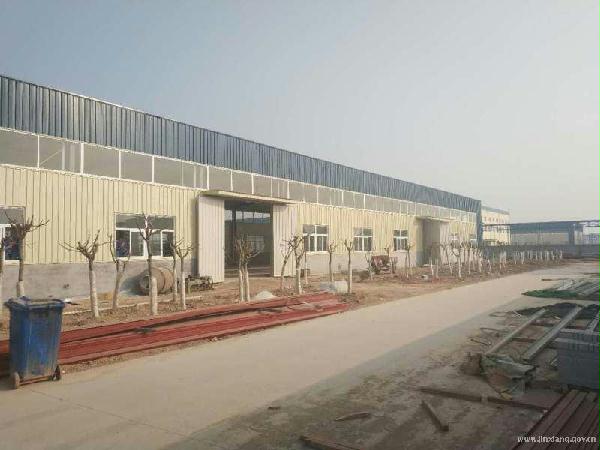

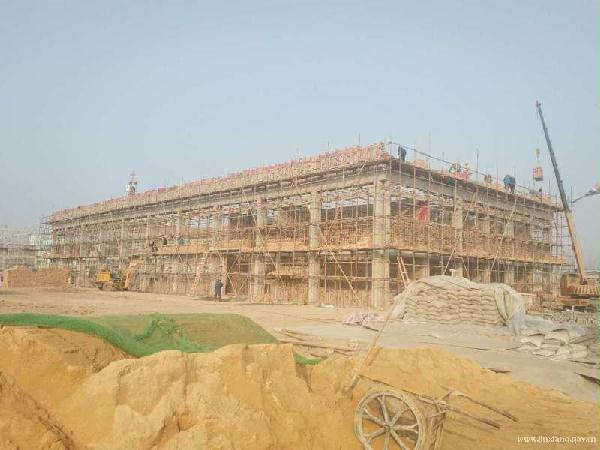

键邦化工二期:厂房框架结构完成,正在砌墙,土建部分封顶。

同利化工:各车间开始安装设备,污水站完工。

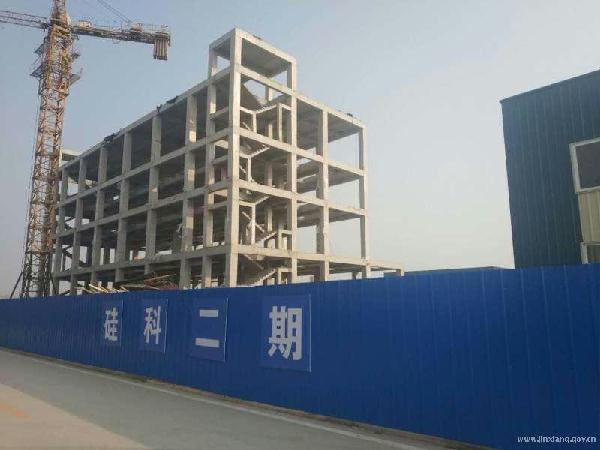

硅科新材料:二期预留项目车间主体框架全部完工,现场清理收尾,库房建设完成。

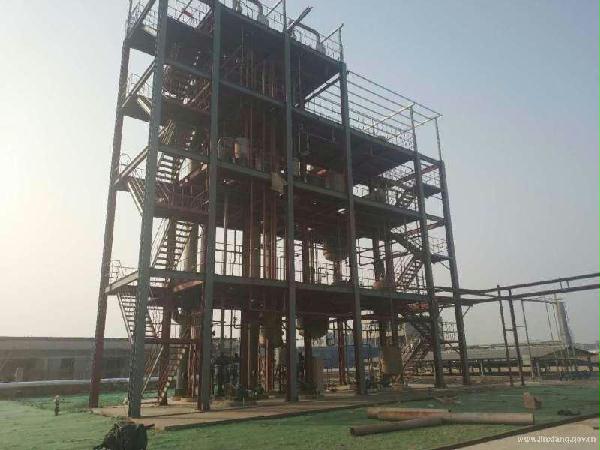

吉鲁己内酯:生产车间主体已完成,进行扫尾工作,设备已安装,继续进行调试。

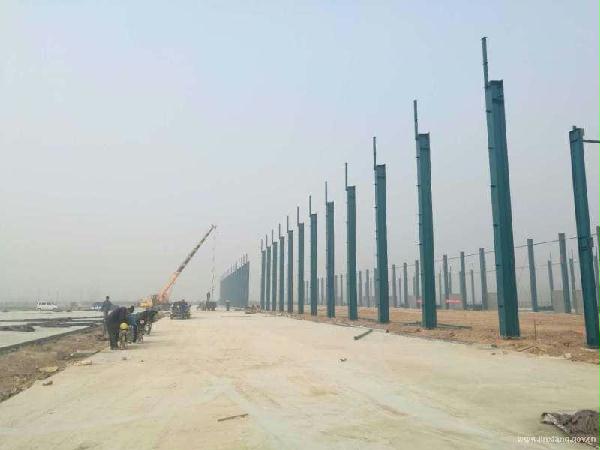

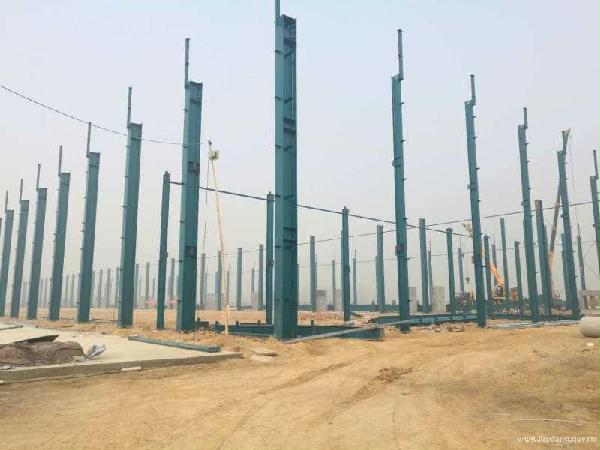

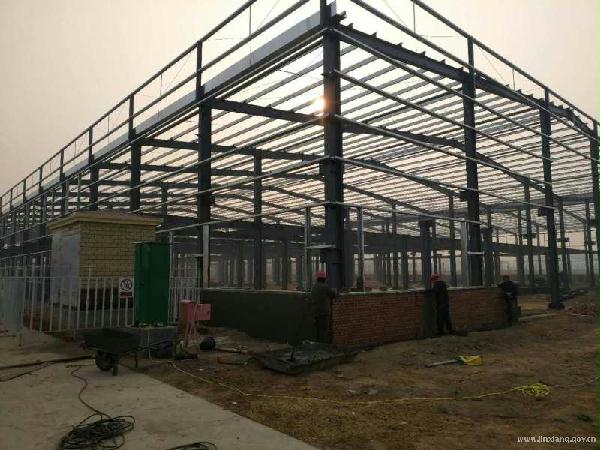

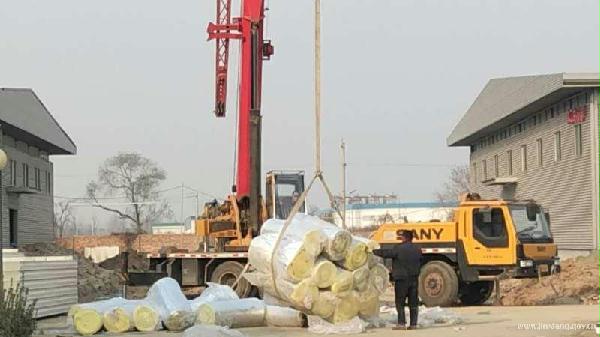

贺亚机电:厂区排水管网、道路施工已完成,1号钢构车间基础浇筑完成。

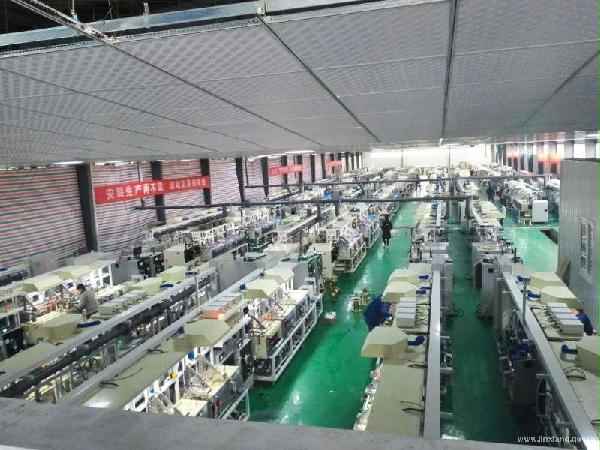

泉达金刚线:车间基本完工。已投产的设备30台,新到生产设备44台,

正在组装的半成品34台,其余正在电机及水箱配件组装。

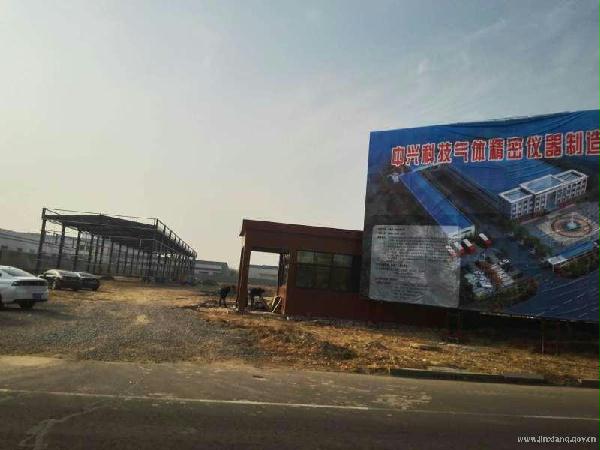

中兴科技:1号厂房主次钢构、地面硬化已完成,正在进行顶板安装。

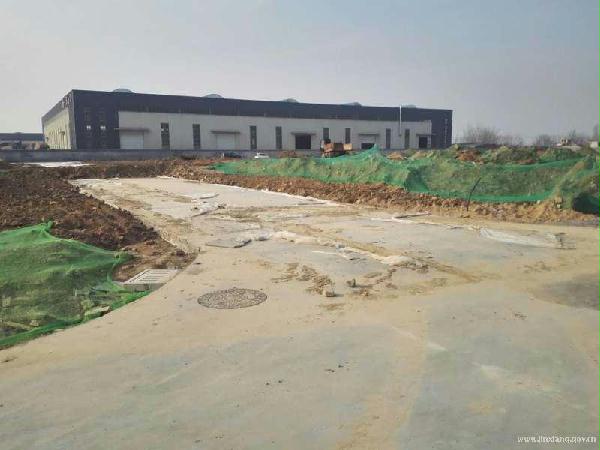

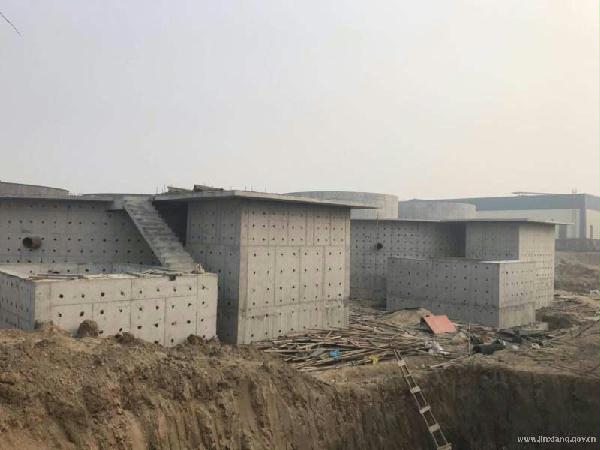

安泰水务:外围主管网基本完成,各企业支管已连接完成,菌种培育车间已建成,正在建设一纯、二纯池。

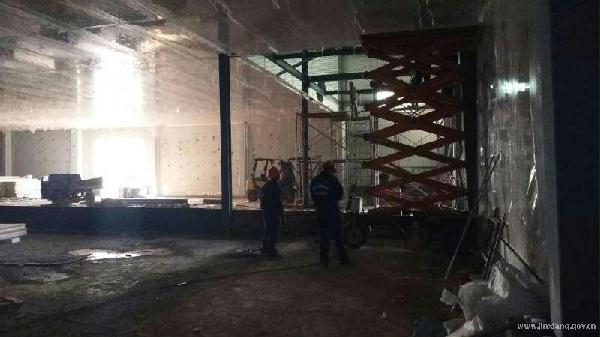

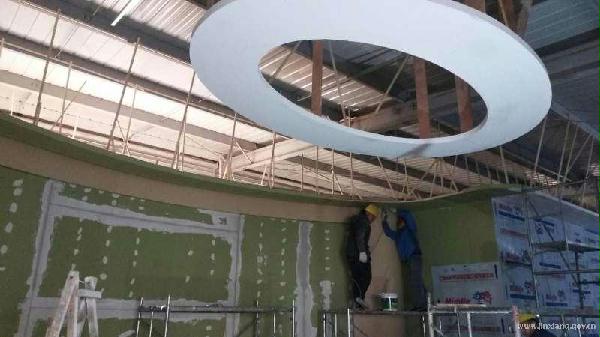

稻香村食品:老面包、手撕包面包生产线已建成投产,办公室装修上半年已完成。冷冻链车间

正在做库板,机房模版已拆除,正在上设备;9号车间进行装修,参观通道地板砖已铺设完成,

正在做水磨石地面,准备上设备;9号车间南侧展厅正在装修。

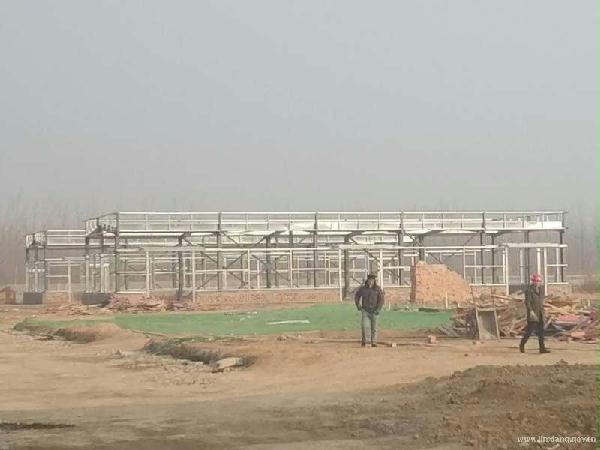

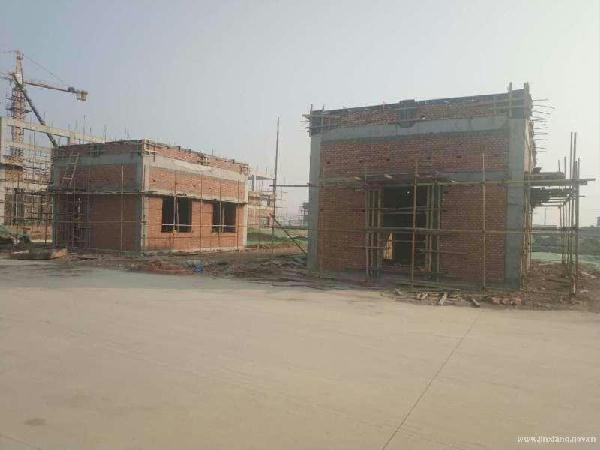

腾骏祥生物:厂房钢结构立柱、顶层梁及檩条安装已完成,拉杆已完成,一层梁正在安装,

准备上顶瓦;围墙已垒砌完成;大门主体建设已完成,大理石砖已贴完。

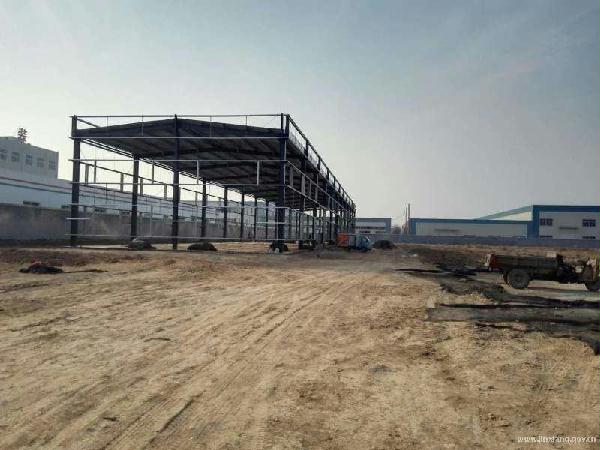

电子商务物流产业园:产品展厅外圈主体已完成,二层基础已完成,正在立钢构,

准备做玻璃幕墙;12号库房施工图纸已确定,基础已完成。

万兴食品:土方基础、雨污水管道已做完,正在立钢构。

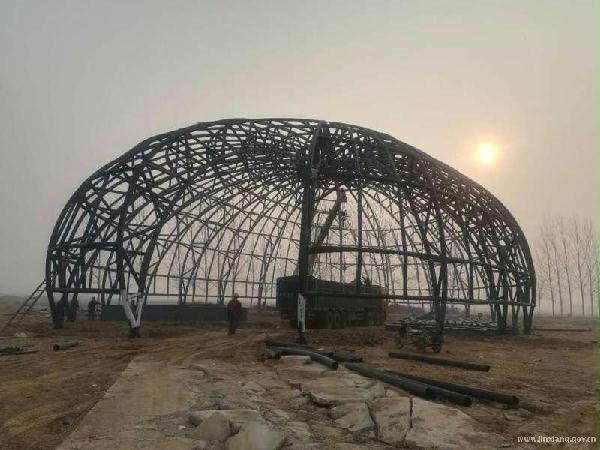

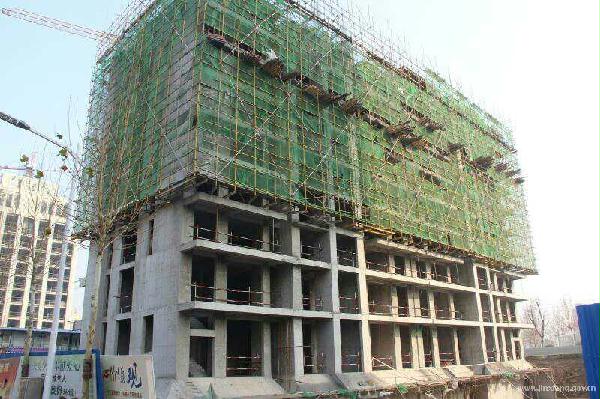

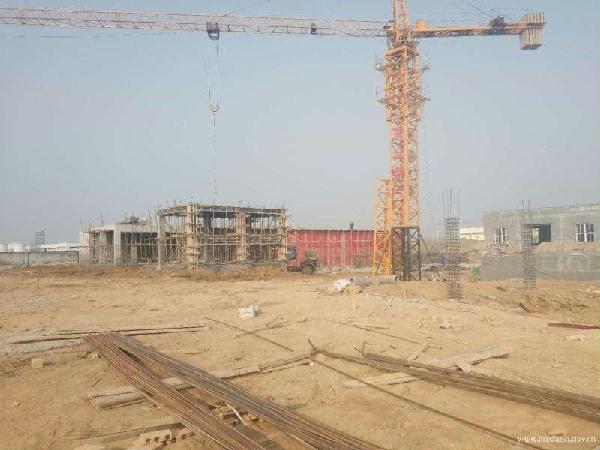

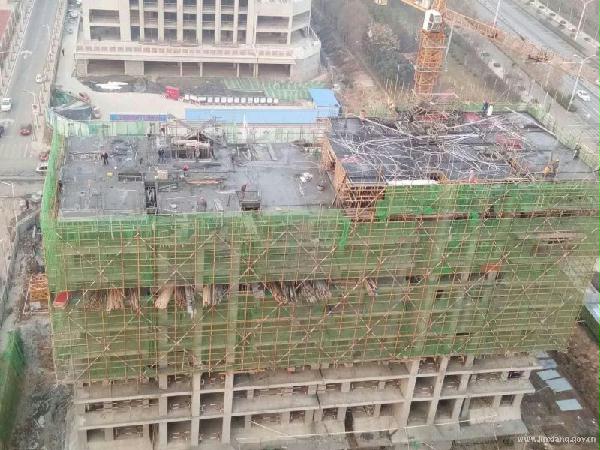

智慧产业园二期:进行主体10层建设,绑钢筋,支模板。
