金乡县“双百工程”重点项目四月份通报
为了解掌握我县“双百工程”重点项目推进情况,分析研判项目推进过程中存在的突出问题和困难、症结,确定下一步督查工作重点和方向,切实加快推进“双百工程”重点项目建设步伐,县委县政府督查室对工程项目采取现场查看、实地调研和包保单位报送项目进展材料等多种方式,对重点项目推进情况进行了全面的督导调度。“双百工程”项目四月份通报主要依据包保责任部门报送的工作推进情况和数据,结合平时掌握的视频、图片和工作台账等有关资料,重点对有实质性进展的工程项目进行汇总整理,用数据逐类做出了分析。4月份,排除33个前期项目,同时对路网、桥梁和房地产开发等项目大类进行拆分,共细化梳理出199个工程建设项目,总投资额20.04亿元。其中工业、网络信息项目60个,城市建设、文化旅游项目78个,商贸交通、社会民生项目61个。现将“双百工程”项目4月份具体推进情况通报如下:
一、月度计划及投资完成情况
(一)工程项目月度计划完成情况。

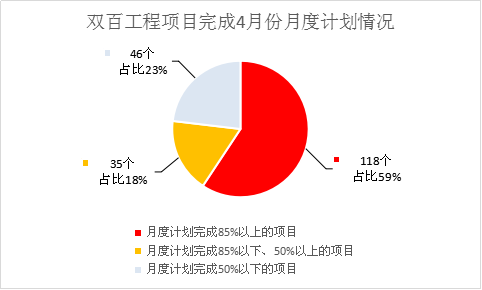

4月份,“封土行动”结束后,各项目包保单位抢抓机遇,自我加压,主动作为,督促协调企业方、施工方立即进场,多上人员机械,尽快开工,全县项目建设在较短的时间内整体形成了良好的施工氛围。截至4月底,199个工程建设项目中,月度计划完成85%(含85%)以上的项目有118个,约占统计总数的59.3%;完成50%(含50%)~85%的项目有35个,约占统计总数的17.59%;完成50%以下的项目有46个,约占统计总数的23.12%。总体来看,项目建设整体开局较为顺利,但是4月份计划完成情况较好的项目不足六成,完成情况差或未启动的项目占比近四分之一,工程项目建设的实际推进情况与目标计划仍有一定差距。
1.完成月度计划85%以上的项目有118个。
(1)工业、网络信息项目42个。
新材料园区项目18个:石墨烯、同利化学、亿盛二期、硅科新材料、物竞新材料、如意印染、济矿民生、键邦化工、金丹化工、沃腾化工、晟泰药业、湛亚材料、二期绿化工程、2018年道路工程、新兴路东段、管廊巡检通道、智慧园区一期、码头物流;县经济开发区项目6个:启锐丝、亿九科技、生物基新材料、贺亚家电、中兴科技、玉鑫。食品园区项目13个:稻香村、中蒜生物、鲜农产业园、沃兰、康富森、腾骏祥、万兴、浩森生物、昆仑食品、天佳、污水处理厂、绿化提升工程、金源路绿化及路灯。镇街、部门项目5个:金北污水处理厂、惠农电商(胡集镇)、智慧产业园二期(县网发指挥部)、中蒜网络(鱼山街道)、蒜通天下(马庙镇)。
(2)城市建设和文化旅游项目49个。
县住建局负责的城区雨污分流、贵和商务、老城区雨污分流、城市综合管廊、上河城、污水处理厂二期、金龙湾二期,金桂家园、绿郡公馆、金都尚城、诚信苑、尚龙地产、御金香、运河铂金湾、和谐花园等房产开发项目,创城市政基础设施建设、村集体办公场所,莱河金珠桥、金济河文峰桥等百桥之城建设项目。
莱河十里风光带和金山公园三期(莱河新区建设指挥部等)、鱼山堌堆遗址公园(鱼山街道等)、莱河生态酒店及高端住宅项目(县国土局等)、金珠路西延(鱼山街道等)、中华路迎宾大道-山阳路段景观绿化(县园林局)、金城路两侧改造(县园林局等)、崇文大道等道路景观绿化提升(县园林局)、羊泰馨城(羊山镇)、金马湖片区棚改(鱼山街道)、南郭社区二期(胡集镇)、安邱社区(胡集镇)、东城医院(东城医院项目推进组)、官庄二期(高河街道)、智能生态酒店及儿童嘉年华项目(高河街道)、大义片区商业室外配套工程(胡集镇)、周大庙棚改(高河街道)、郭七楼棚改(高河街道)、金龙湾(文化旅游产业发展指挥部等)、鲁苏豫皖两汉文化博物馆(县规划局)、于楼村棚改(高河街道),东湖国际•世纪城项目(东湖酒店包保组)、住宅小区综合整治(县房管局)、光明路东延(县住建局等)、兴隆村棚改(兴隆镇)、济宁银行金乡支行营业综合楼项目(县金融办等)、交通秩序整治(交警大队)、老城区拆迁(金乡街道)、新材料小镇(胡集镇等)。
(3)商贸交通、民生三农类项目33个。
京信土地托管(县社)、DNA实验室(县公安局)、农村改厕(县住建局等)、水产冷链(商贸物流区)、果品智慧物流(商贸物流区)、农田水利项目(县水务局)、老西沟河治理(县水务局等)、平原洼地治理(县水务局)、吴河治理(县水务局)、胡集敬老院(胡集镇)、2017卜集镇高标准农田(县国土局等)、卜集1.1万亩农发高标准农田(县农开办等)、S328改建工程(县交通局)、金曼克大道南延(县交通局等)、中心小学兴隆校区(兴隆镇等)、精神病防治院(县卫计局等)、县乡道路交通安全管控(县公安局)、新看守所及武警业务楼(县公安局)、大蒜博物馆、大蒜研发中心、农业主题公园、大蒜标准化种植基地、园区道桥建设(现代农业产业园管委会)、枣菏高速(交通建设指挥部等)、鸡黍农贸市场改造(鸡黍)、潜能高压调压站(县住建局)、潘阁变电站增容(供电公司)、社会养老中心(县民政局)、南谢线改造(交通建设指挥部等)、金清线改造(交通建设指挥部等)、湖西中学(高河街道等)、新城实验中学(县教体局)、S346丰东线大修(交通建设指挥部)。
2.完成月度计划85%以下、50%以上的项目有35个。
(1)工业、网络信息项目9个。
新材料园区项目8个:丹佳危废、君华、斯拜克、凯赛新材料(含聚酯酰胺、长链二元酸、研究中心3个子项目)、雨水泵站、生活污水管网及提升泵站。部门项目1个:垃圾焚烧发电(县环卫局)。
(2)城市建设和文化旅游项目7个。
百兴街景观桥(县园林局)、盛世光明大数据中心(莱河新区建设指挥部等)、文化艺术中心(莱河新区建设指挥部等)、东王楼棚改(王丕街道)、万福湖垂钓小镇(文化旅游指挥部等)、三棵树棚改(金乡街道)、疾控中心业务用房(县卫计局)。
(3)商贸交通、民生三农类项目18个。
金马河治理(鱼山街道)、G105改建(交通建设指挥部等)、“村村亮”(县交通局等)、新万福河复航(交通建设指挥部等)、水运物流中心(县交通局)、十里铺桥改造(交通建设指挥部)、银座商城(商贸物流区)、红星电商(商贸物流区)、南通实验中学(商贸物流区等)、盛业冷链物流(商贸物流区等)、诚信水系(县水务局)、东沟河大桥景观(县交通局)、鱼山新城(鱼山街道)、二中改扩建(县教体局等)、县乡危桥改造(县交通局)、鱼山法庭(县法院)、2018高标准农田(县国土局)、政德教育基地(交通局等)。
3.完成月度计划50%以下及未能按照时间节点启动的项目有46个。
(1)工业、网络信息项目9个。
新材料产业园区项目3个:汇能化工、热电联产手续办理较慢制约了项目开工建设;综合服务区土地置换未确定,制约项目进展。食品园区项目2个:喜万年属于外资企业,企业法人须经过大使馆认证,注册手续繁琐;东宝果蔬投资计划变更。镇街项目4个:妙养堂(胡集镇)投资方投资计划暂未确定;恒通润滑油(胡集镇)、天和润滑油(卜集镇)需等省对化工园区的认定、新材料园区润滑油产业园的规划调整完毕后启动;12MW生物质气化热电肥联产(马庙镇)纳入国家“十三五”生物质发电规划难度较大。
(2)城市建设和文化旅游项目22个。
金水湖旅游开发(文化旅游指挥部等)规划设计方案调整,一稿已经完成,正在进行完善提升;人防中心广场绿化及地下停车场(人防指挥中心建设推进组)手续办理周期时间较长,勘探单位和施工单位目前尚未完成招标;司马社区三期(司马镇)因资金不足,尚未进行住宅楼的给排水和电气工程建设;金河社区D区(金乡街道)前期封土行动影响,截至4月底,尚未完成厨卫防水及瓷砖铺设;晟峰商城(征收办)和缗国未来城三期(县住建局)因开发公司和建筑公司正在走司法程序,项目尚未复工;金马湖湿地公园(县园林局)规划设计方案调整,目前土方未及时开挖;星湖古街项目(县规划局)因规划调整,项目暂停;民兵训练基地(人武部)正在进行选址工作;望湖绿苑回迁片区建设(征收办等)目前已经完成场地清理,正在对接施工单位;金城路(山阳路—太康路,及桥梁)、金北新城路网、常青路北段、荷香路、金环路、樱花路、书香路等道路建设项目(县住建局等)正在办理前期手续;房地产开发项目中的御水华庭、康湖花园、凤凰城等项目(县住建局)因前期下雨导致土方回填、桩基等无法施工,造成工期顺延滞后;城区垃圾中转站及沿河沿湖厕所提升改造(县环卫局)正在进行规划设计。
(3)商贸交通、民生三农类项目10个。
万福田园(金乡街道)正在调整招商主体;金北小学及幼儿园(胡集镇)正在停工审计,暂未复工;金北医院(县卫计局等)合同修改时间较长;玛丽亚农业综合服务(县农机局等)受土地指标制约,展示中心暂未建设;凯盛大道西延(县交通局等)正在筹措建设资金;“美丽乡村”片区公路提升(县交通局等)正在筹措建设配套资金;马化线改造、S346改造(老G105至金乡成武界段)、化雨苏河桥、金沙路新万福河桥(县交通局)等项目施工图设计环节时间较长。
(二)项目投资计划完成情况。

从部门报送的本月投资计划完成情况来看,4月份全县“双百工程”重点项目实际完成投资12.71亿元,占4月份计划投资总额的63.4%。其中工业、网络信息项目完成投资9.6亿元,完成本月计划投资额78.26%;城市建设和文化旅游项目完成投资2.01亿元,完成本月计划投资额的57.03%;商贸、交通、社会民生项目完成投资1.09亿元,完成本月计划投资额25.69%。

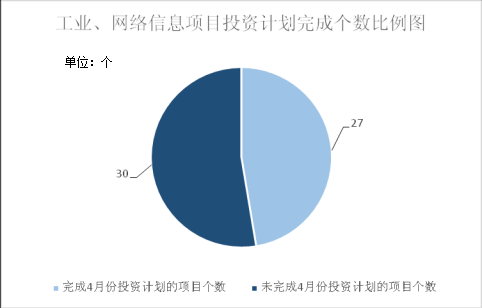

1.工业、网络信息项目有27个工程完成本月投资计划,30个项目未完成投资计划,项目投资计划完成率约为47.37%。其中汇能化工、新材料园区热电联产、东宝果蔬深加工二期、生活垃圾焚烧发电、12MW生物质气化热电肥联产等5个工业项目与计划投资差距较大。

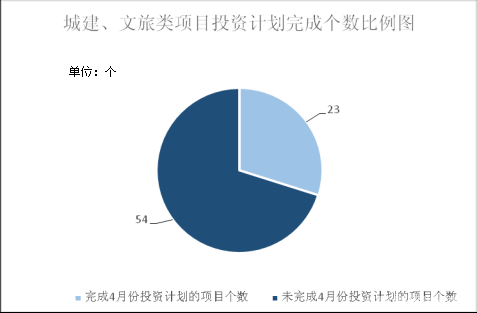

2.城市建设和文化旅游项目有23个工程项目完成本月投资计划,54个项目未完成投资计划,项目投资计划完成率约为29.87%。其中疾防中心业务用房(县卫计局)、司马社区三期(司马镇)等2个项目与计划投资差距较大。

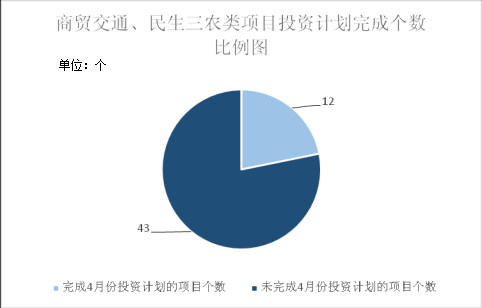

3.商贸交通、民生三农类项目有12个工程项目完成本月投资计划,43个项目未完成投资计划,项目投资计划完成率约为27.27%。其中万福田园(金乡街道)、金北小学及幼儿园(胡集镇)、金北医院(县卫计局、胡集镇)等3个工程建设项目与计划投资差距较大。
二、各园区、指挥部、推进组工作机制和做法,以及县级包保领导现场办公情况
(一)部分园区、指挥部、推进组工作推进机制和经验做法。
1.合理分工。(1)县园区管理办公室。科学设置综合协调部、发展改革部、经济运行部、督导考核部等4个部室,下辖18条工作线,集中办公,合理分工,细化任务,有力地推进了园区创新改革及工业经济各项工作。(2)商贸物流园区、食品园区。县包保领导和园区分管领导、项目负责人积极配合,分工明确,协调联动,推进了项目快速建设。
2.人才为先。新材料产业园区。秉持“不求所有,但求所用”的人才理念,加强院士、国家前明人才、泰山产业领军人才、博士等高端人才引进,连续多次承办国家新材料会议、新材料产业发展论坛和高等院校产学研联盟会议,与中科院、清华大学、山东大学、浙江大学等高校院所签订了一系列战略合作协议,其中中科院及清华大学两个中试项目相继落户园区。
3.制度科学。(1)新材料产业园区。建立入园项目三级专家评审机制,同时为确保各项工作的开展,建立了工作调度和通报机制,即:每日晨会、周三经济运行调度例会、项目建设推进例会及项目建设周报、督办问题周报、领导干部工作汇报、各分管领导和局室计划通报等。(2)县回迁推进办公室。建立了联席会议制度,定期召集县有关部门会商研究,推进项目建设,确保我县回迁工作有序推进。(3)县经济开发区。一是实行“区中园”管理体制,对项目进行分类管理、全面推进、重点突破;二是建立“闭环式”督导机制,梳理项目建设、投融资等38项重点工作,细化目标节点到天、压实工作任务到人,有效地落实了主体责任,扎实地推动了项目建设。
(二)县级包保领导现场办公情况。
从部门报送情况看,董冰、郑士民、付元琦、胡桂生、刘东利、管洪祥、程广利、李丽、马琨生、孟祥建、李中文、史衍岭、王允东、孙和平、张思宝、赵仕福、储艳丽、刘奎军等县包保领导均能以身作则、率先垂范,亲赴项目一线解决推进过程中遇到的突出问题,快速有力地推动了包保项目的进展。199个重点工程项目中有51个项目有县级包保领导现场办公的情况反馈,约占统计项目总数的25.63%,其余大多数项目均没有县级包保领导现场办公的工作记录。总体上与县委县政府提出的“县级包保领导现场办公”要求还存在不小差距。

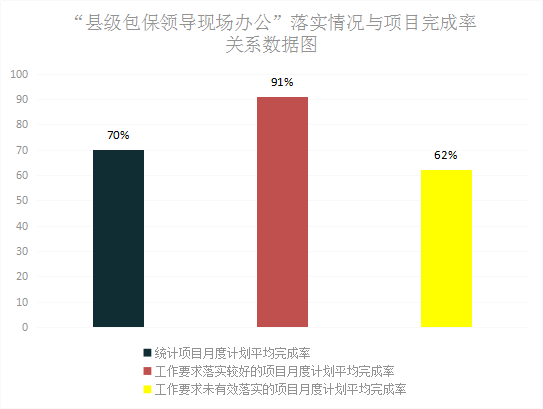

从工程项目4月份月度计划平均完成比例来看,“县级包保领导现场办公”工作落实较好的项目月度计划平均完成率约为91%,高出全部统计项目平均完成率21个百分点。而未有效落实“县级包保领导现场办公”工作要求的项目月度计划平均完成率仅约为62%,落后工作要求执行情况较好的项目近30个百分点,差距明显。
三、存在问题和工作建议
1.项目启动较慢。前期受“封土行动”影响,大多数项目于4月份正式开展相关工作,造成部分项目启动时间晚、启动速度慢、建设成本增加,一定程度上制约了双百工程的整体推进。建议项目有关各方能科学合理安排下步工作,在保质量、保安全的前提下全力全速推进项目建设,充分利用近期雨水少、温度适合的黄金施工季节,抢抓工期,严格按照既定时间节点推进工程建设。
2.土地、资金等要素条件的制约及手续办理时间较长。长期以来,土地、资金等始终是制约项目能否顺利推进的关键因素。玛丽亚农业综合服务等项目因土地指标制约,迟迟无法启动工程建设;人防指挥中心广场绿化及地下停车场等项目前期手续办理周期较长,一定程度上制约了项目的快速推进。建议有关责任单位在资金问题上突破惯性思维,结合我县和项目的实际情况,创新工作方式方法,全力破解资金瓶颈制约,在法律法规允许的范围内广开渠道、多元投入,鼓励工商企业、银行等进入相关领域,探索农投平台、PPP运作等模式吸纳各类社会资本参与建设;贴合国家政策导向,进一步解放思想,加大政府“放管服”改革,不断缩短手续办理时间,切实降低企业建设成本;加快“腾笼换鸟”步伐,减少无效土地供给,提高土地利用率,提高以资引商力度,全面盘活闲置资产。
3.主体包保责任落实不到位。部分项目不能有效落实责任单位和责任人的包保责任,不能及时解决制约项目推进的突出问题。S328改道工程部分路段土地征用存有争议,部分路段高压线塔、自来水管道迁移较慢,部分路段还存在公墓未迁移的问题,一定程度上制约项目进展。建议责任单位和责任人充分发挥主观作用,创新工作思路,主动破解制约项目推进的客观因素,对项目要真了解、真靠上、真推进。
4.部分项目遗留问题破解速度较慢。新材料产业园区综合服务区项目土地置换未确定,制约项目建设;晟峰商城、缗国未来城三期等项目因开发公司和建筑公司正在走司法程序,工程未复工。建议有关工程项目责任单位盯紧靠牢,协助有关各方处理好遗留问题,推动项目尽快复工建设。
5.缺乏高端专业人才。县经济开发区缺少从事材料、机械、法律、金融、规划、环保等相关专业人才,造成招商引资、项目服务等重点工作推进较慢。建议一是多渠道、多形式、高标准、大规模引进人才,确保人才来源稳定;二是不拘一格地用好现有人才,充分挖掘其潜能,做到人尽其能、才尽其用。
四、总述
今年以来,我县明确发展思路,科学谋篇布局,创新工作机制,不断深化改革,抢抓新旧动能转换重要战略机遇,大力推动双百工程项目建设,经济社会发展取得了一定成绩。但是,从四月份我县“双百工程”项目建设调度的总体情况来看,续建工程进度不快、新项目开工率不高、前期项目落地不多、实际投资总额未完成任务目标且差距较大的问题依然突出。
各镇街、园区、指挥部、推进组要继续以“一张蓝图绘到底”的执着精神,严格按照县委县政府“一年全面起势、三年初见成效、五年取得突破”的总要求,进一步解放思想、凝心聚力,创新思路、紧靠一线,优化服务、狠抓落实。要以加快推进双百工程重点项目建设为主抓手,抢抓施工黄金季节,掀起新一轮项目招商、落地、建设的热潮,努力在加快新旧动能转换、实现高质量发展上走在全省、全市前列,开创建设美丽富裕幸福金乡的新局面。
金乡县委县政府督查室
2018年5月22日
